Як на Полтавщині змінилася ситуація з будівництвом об’єктів державним коштом

«Історико-культурний заповідник Більськ»
«Історико-культурний заповідник Більськ»

(Фото – poltava.to)

Коштом Державного фонду регіонального розвитку у 2021 році на Полтавщині реалізують 7 проєктів. Наразі один проєкт виключили, а кошти перерозподілили.

Сума фінансування на 2021 рік становить 118, 8 млн грн, з яких отримали 70 млн грн.

Про це розповіли 18 жовтня на апаратній нараді у Полтавській обласній державній адміністрації.

20 млн грн, що виділяли на реконструкцію онкодиспансеру у Полтаві, перерозподілили на інші проєкти. Реконструкцію Полтавського обласного онкодиспансеру з добудовою радіологічного відділення і лабораторії радіонуклідної діагностики планували розпочати цьогоріч. Завершити будівництво за попереднім графіком мали до 2023 року.

З перерозподілених коштів 8 млн грн отримав проєкт реконструкції приміщення під музей у Більську. Інші 12 млн грн спрямували на реконструкцію з добудовою будівлі рентгенодіагностичного кабінету Кременчуцького обласного онкологічного диспансеру.

Проєкти які реалізують за кошти ДФРР:

  • реконструкція з добудовою будівлі рентгенодіагностичного кабінету Кременчуцького обласного онкологічного диспансеру в Кременчуці – будівельна готовність 44 %, динаміка за 5 тижнів – 5%. Наразі виконується цегельна кладка надземної частини та зворотна засипка стін підвалу. Вмонтовані стіни підвалу та виконано перекриття залізобетонними панелями;
  • будівництво басейну розташованого в Миргороді – будівельна готовність 25%, динаміка за 5 тижнів  – 5%;
  • реконструкція спортивного залу з добудовою побутових приміщень Демидівської школи Решетилівської районної ради – будівельна готовність 99%, динаміка за 5 тижнів  – 1%. Наразі на об'єкті завершують роботи внутрішньо опоряджувальні, виконується підготовка монтажу котельні та благоустрою території;
  • реставрація полтавської обласної філармонії – будівельна готовність 100%, динаміка за 5 тижнів  – 1%. Об'єкт ввели в експлуатацію;

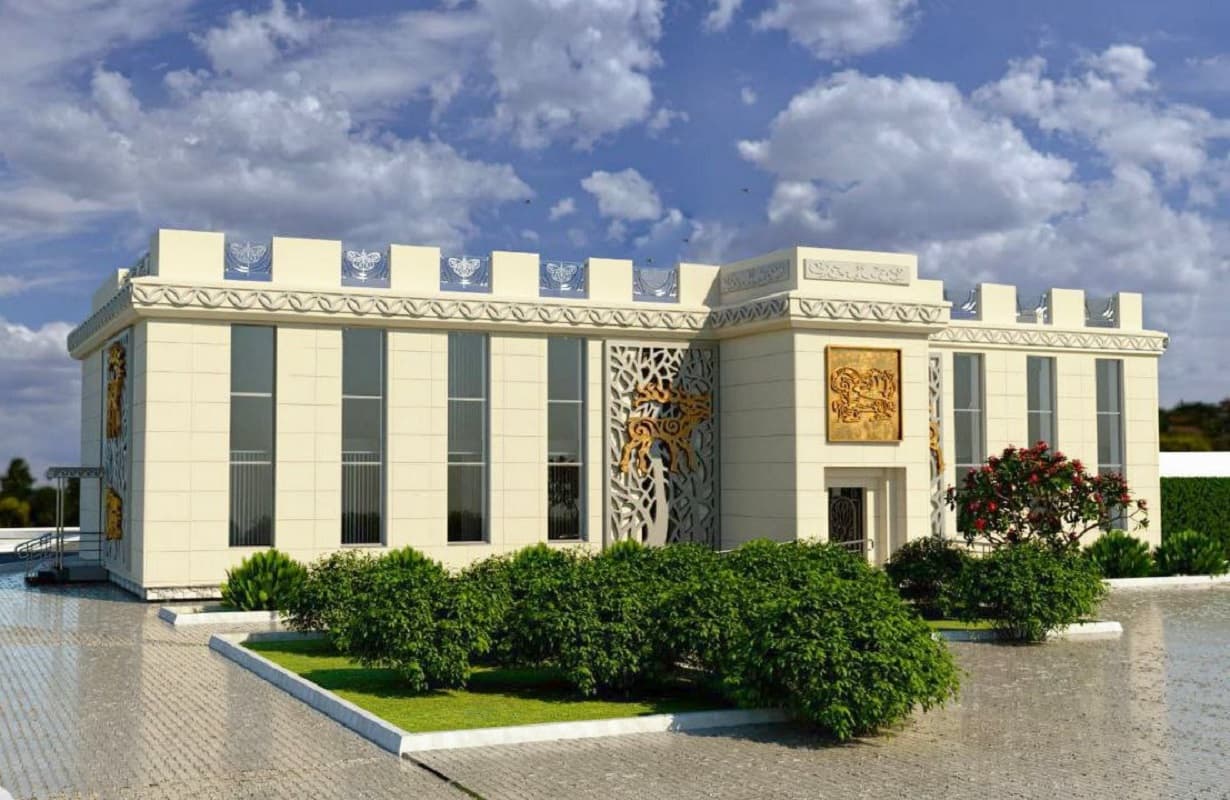

  • реконструкція нежитлового приміщення під музей Комунальної установи «Історико-культурний заповідник Більськ» – будівельна готовність 45%, динаміка за 5 тижнів  – 10%. Наразі на об'єкті виконується цегельна кладка стін та підсилення стін металевим каркасом;
  • реконструкція будівлі дитячого садка під цех по первинній обробці та переробленню молока в с. Васильки, Лохвицької ТГ – будівельна готовність 48%, динаміка за 5 тижнів – 48%. На об'єкті виконали роботи демонтажу покрівлі, закупили матеріали, триває заміна вікон та штукатурні роботи.
