Мільйони законтрактовані, мегавати – ні: когенерація в Полтаві запрацює не цієї зими

Когенераційна установка Jenbacher JMC
Когенераційна установка Jenbacher JMC

Фото Полтавської міської ради

У Полтаві котельні працюють на природному газі, спалюючи його для виробництва теплової енергії.

З 2023 року в межах міжнародної допомоги від урядів США та Німеччини місто почало отримувати когенераційні установки, здатні одночасно виробляти тепло та електроенергію. Планували, що «енергетичні острови» запустять до зими 2025-2026 років. Втім, як показав час, наявність дорогого обладнання ще не означає його роботу – його необхідно встановити, підключити та інтегрувати в існуючу інфраструктуру.

Аналіз договорів і проєктів реконструкції котелень під встановлення когенераційних установок підводить до висновку, що реально вони можуть запрацювати не раніше березня 2026 року.

Загалом із 2023 року Полтава отримала 18 когенераційних установок. У 2024 році уряд Німеччини через GIZ передав 15 установок на загальну суму 53 млн грн, ще три потужні установки — Jenbacher JMC 420 GS-N.L потужністю 1 МВт та дві по 1,5 МВт – були надані Агентством США з міжнародного розвитку USAID.

Станом на сьогодні роботи з реконструкції котелень для запуску цього обладнання ведуться лише на 10 об’єктах, що означає: вісім німецьких установок будуть поки що залишатися на складі.

Фінансування і графіки робіт також виглядають проблемними. Запуск когенерації потребує паралельного виконання кількох складних процесів – реконструкції самих котелень, оновлення електричних мереж та переобладнання систем газопостачання, і затримки на будь-якому з цих етапів автоматично відсувають реальний старт роботи установок.

Когенераційні установки в Полтаві: які є проєкти

У 2023 році, після передачі перших трьох когенераційних установок Jenbacher JMC 420 GS-N.L від американської сторони, «Полтаватеплоенерго» замовило проєктно-кошторисні роботи з реконструкції котелень у ТОВ «Інноваційне будівництво». За виконані роботи компанія отримала майже  2,5 млн грн.

Проєктно-кошторисну документацію для встановлення когенераційних установок, переданих німецькою стороною на початку 2025 року, виконувало ТОВ «Дніпро проєкт». За розробку семи проєктів підприємство отримало 2,7 млн грн.

Реконструкції котелень

Першу мегаватну установку Jenbacher JMC на котельні замовили у ТОВ «ВКП «Котлогаз» у 2024 році. Мета –  забезпечити теплом та електроенергією поряд розташований медичний заклад.

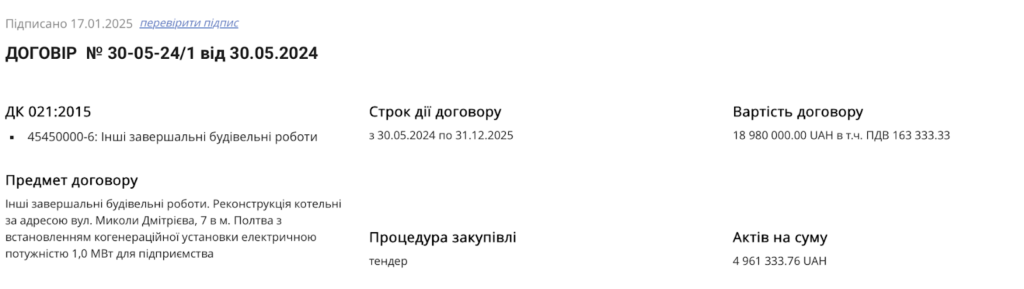

Фінансування реконструкції котельні з 2024 року зменшили з 19 млн грн до  12,7 млн грн, проте за даними державного порталу використання публічних коштів Spending проєкт профінансований лише на 4,9 млн грн.

Як фінансують проєкт Скриншот зі Spending

ТОВ «ВКП «Котлогаз» – кременчуцька компанія, що належить Геннадію Бутку. Восени 2025 року їй замовили реконструкцію семи котелень під встановлення когенераційних установок, які Полтава отримала від уряду Німеччини. Загальна вартість цих контрактів становить 33,4 млн грн.

15 когенераційних установок були передані Полтаві у межах проєкту «Посилення стійкості міст у сфері життєзабезпечення міських територіальних громад в Україні» (SUR), що реалізується за Рамковою угодою між урядами України та Німеччини.

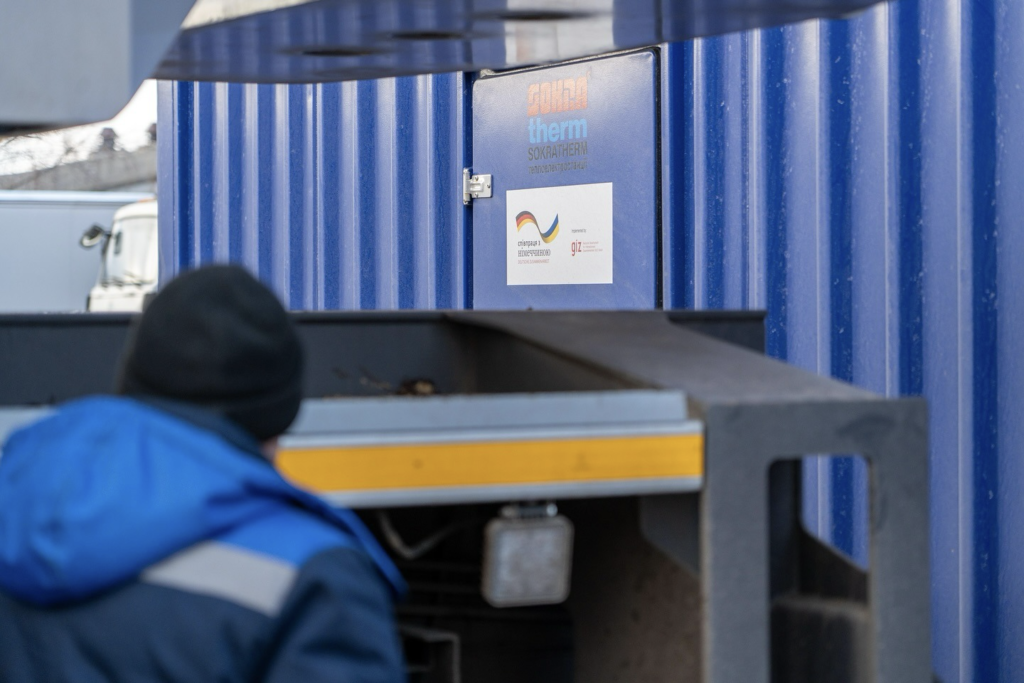

15 когенераційних установок були передані Полтаві у межах проєкту «Посилення стійкості міст у сфері життєзабезпечення міських територіальних громад в Україні» (SUR), що реалізується за Рамковою угодою між урядами України та Німеччини

Роботи на котельнях планували завершити до кінця 2025 року. Натомість реконструкцію ще двох котелень мають виконувати щонайменше до березня 2026 року.

Левада

Когенераційну установку Jenbacher JMC на 1,5 МВт планували підключити на котельні «Левада-3». У серпні 2025 року ПП «Конвент Сервіс» отримало замовлення на реконструкцію цієї котельні вартістю 3,6 млн грн, а ПП «Полтава Будкомплекс» мало за 2,4 млн грн виконати роботи з газопостачання. Завершення робіт запланували до березня 2026 року.

Паралельно розглядали проєкт об’єднання котелень в єдину електромережу. У такому разі когенераційна установка потужністю 1,5 МВт могла б забезпечити безперебійну роботу теплопостачання всього мікрорайону навіть під час блекаутів. Ці роботи замовили у ТОВ «ДКС Електрик» за 28 млн грн, фактично створивши на Леваді власний «енергоострів».

Ця ж компанія з початку 2025 року 6,2 млн грн виконує реконструкцію електромереж для котельні, про яку йшлося раніше. Водночас через форс-мажорні обставини – вихід з ладу обладнання на виробництві трансформаторів – сторони підписували додаткові угоди, що зсували графік виконання робіт ближче до кінця 2025 року.

Згідно з порталом використання публічних коштів Spending, жодних оплат по виконаних роботах ТОВ «ДКС Електрик» ще не отримувало.

Водночас реконструкцію електромереж для підключення третьої когенераційної установки потужністю 1,5 МВт на котельні «А*» ще не розпочинали. Згідно з планом фінансування інвестиційної програми «Полтаватеплоенерго» на 2025–2026 роки, ці роботи заплановані на 2026 рік, на що передбачили 4,99 млн грн.

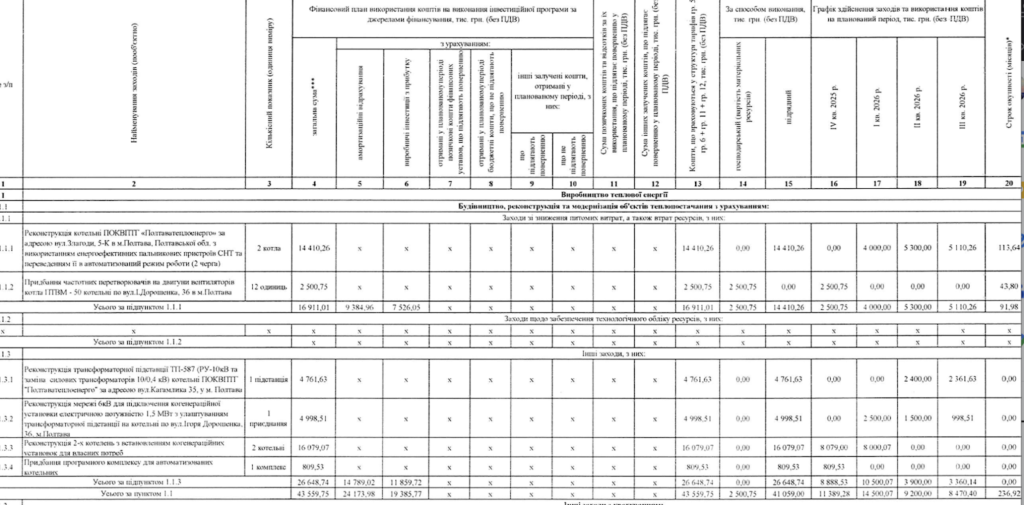

Скриншот з інвестиційної програми «Полтаватеплоенерго» на 2025-2026 роки Котельні потерпають від відключень світла, а когенераційні установки від США та Німеччини в Полтаві стоять не запущені.
Скриншот з інвестиційної програми «Полтаватеплоенерго» на 2025-2026 роки

Реконструкцію об’єкта для підключення когенераційної установки потужністю 1,5 МВт виконує згадане раніше ПП «Конвент Сервіс». Вартість робіт становить  3,2 млн грн, а згідно з графіком завершити їх планують не раніше березня 2026 року.

Котельні потерпають від відключень світла, а когенераційні установки від США та Німеччини в Полтаві стоять не запущені.

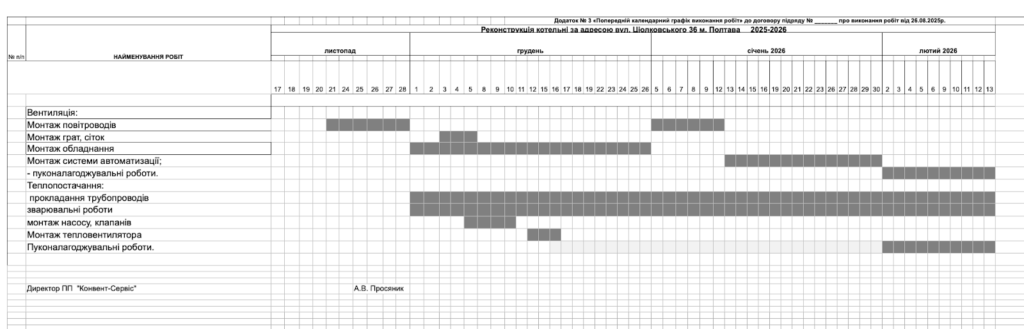

Графік робіт у котельні

Загалом разом із проєктною документацією, авторським, технічним наглядом та безпосередніми роботами з реконструкції теплоенерго законтрактувало роботи на суму понад 105 млн грн.

Реалізацію проєкту тримає на контролі місцева влада, адже це важливо для безперебійного функціонування критичної інфраструктури та опалення житлових будинків. Проте зиму 2025–2026 років Полтава проведе без працюючих когенераційних установок.

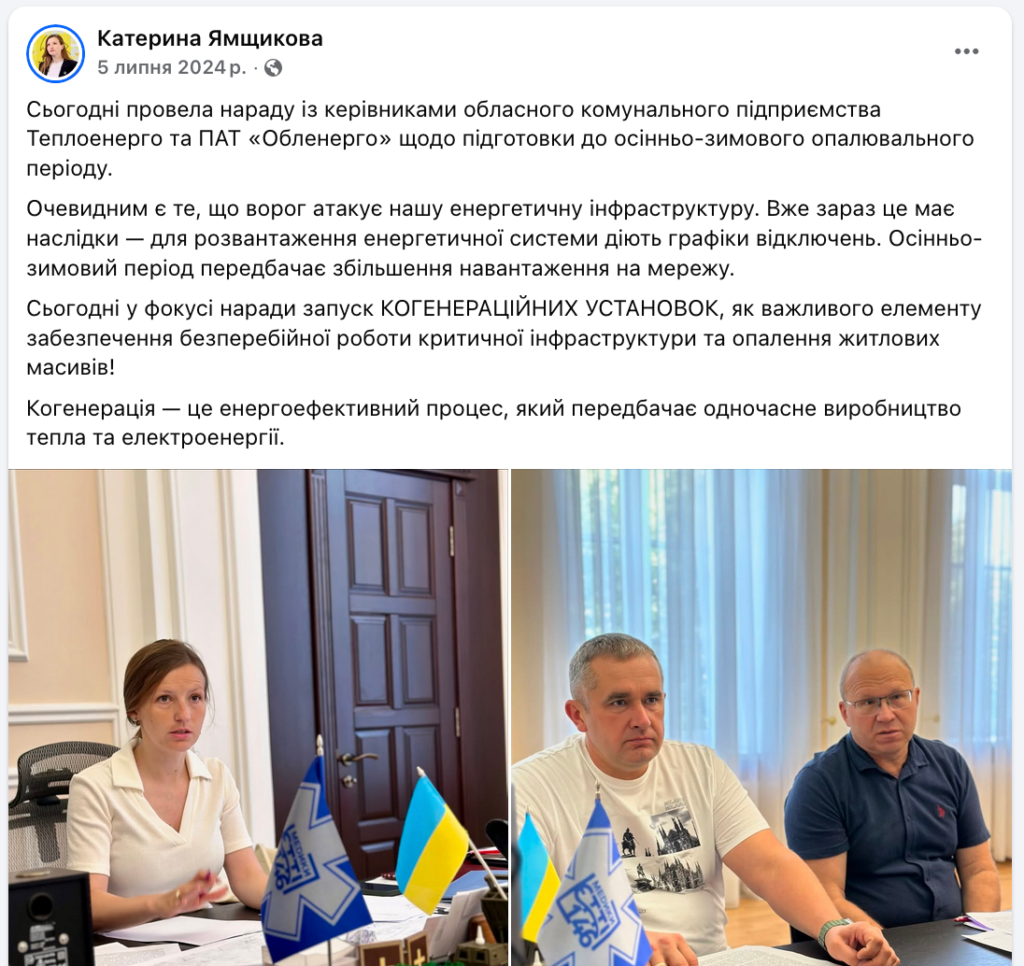

Нарада в.о. міського голови Катерини Ямщикової та керівництва «Полтаватеплоенерго» Олега Мізіка та ПАТ «Полтаваобленерго»  Руслана Стройного Котельні потерпають від відключень світла, а когенераційні установки від США та Німеччини в Полтаві стоять не запущені.
Нарада в.о. міського голови Катерини Ямщикової та керівництва «Полтаватеплоенерго» Олега Мізіка та ПАТ «Полтаваобленерго»  Руслана Стройного
