Київ критикує, а Полтава монтує. Що відбувається з когенерацією в місті

з відкритих джерел
Полтавщина потрапила до переліку регіонів, де темп впровадження розподіленої генерації залишається найнижчим.
Поки на державному рівні критикують швидкість робіт, Полтава звітує про повну готовність обладнання до пусконалагоджувальних робіт.
Полтавщина потребує пришвидшення темпів енергетичних проєктів. Про це в інтерв’ю «Укрінформу» розповів міністр розвитку громад та територій Олексій Кулеба. На відміну від Київщини чи Харківщини, де вже є готові майданчики та фінансування, Полтавщина, Чернігівщина та Херсонщина демонструють найнижчий темп у проєктуванні та будівництві об’єктів когенерації.
Когенерація в Полтаві станом на квітень 2026 року

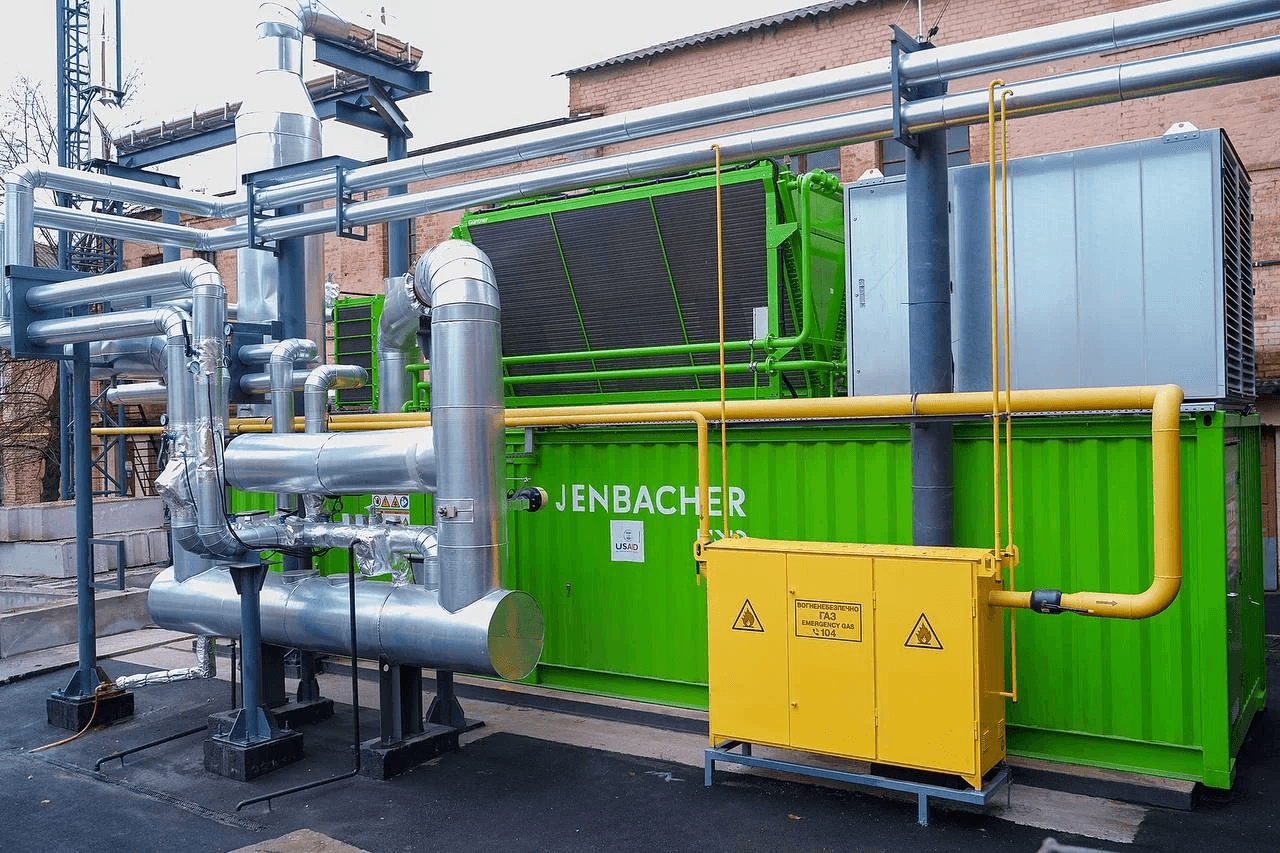

Водночас технічний директор «Полтаватеплоенерго» Володимир Пасічко 17 квітня повідомив, що всі когенераційні установки, передані GIZ спільно з містом, уже змонтовані та готові до пусконалагоджувальних робіт. За його словами, із шести одиниць обладнання роботи повністю завершені на одній – у котельні на вул. Баленка, 7. Посадовець каже, що хоча установка готова до експлуатації, але влітку її запустити неможливо.
Щодо решти п’яти установок Пасічко пояснив, що підприємство чекає на фахівців із Німеччини, оскільки без представників сервісної організації запуск через сервісне меню неможливий. Три установки вже працювали минулого літа за тимчасовою схемою, проте зараз їх потрібно перепідключити згідно з технічними умовами «Полтавагазу».
Також технічний директор розповів про ситуацію з газогенераторами, які надійшли вже після завершення опалювального сезону. Наразі триває етап проєктування підключення, щоб уникнути помилок, які виникали раніше з когенераційним обладнанням. Володимир Пасічко запевнив, що всі установки планують підключити до початку нового опалювального сезону:
«Що стосується когенераційних установок, які передали GIZ спільно з містом, вони всі змонтовані і готові до пусконалагоджувальних робіт. Фактично готова одна, але ще пʼять підключені і змонтовані й готові завестися в будь-який момент», – зазначив Володимир Пасічко.
Також він додав, що до початку опалювального сезону планують підключити всі газогенератори.
